Neubau Sporthalle in Wangen

Dreifeld-Sporthalle mit schulischer Mehrzwecknutzung

Die neue Dreifeld-Sporthalle in Wangen soll als Ersatz der rund 70 Jahren „Alten Sporthalle“ zwischen den beruflichen Schulen Nord und Süd, am Rande der Altstadt Wangens, errichtet werden. Die Halle wird ergänzt durch zwei Gymnastikräume sowie durch eine Cafeteria mit Foyer, welche für schulische Mehrzweckveranstaltungen wie z.B. Abschlussbälle, Bildungsmessen, Vorträge usw. genutzt werden kann.

Freianlagen

Im Zuge des Neubaus der Sporthalle anlässlich der Landesgartenschau, welche im Jahr 2024 in Wangen im Allgäu stattfindet, werden die umliegenden Freianlagen neu geplant.
Durch die Stilllegung der Jahnstraße entsteht ein neuer Campusplatz, der mit der Sporthalle als Mittelpunkt die Gebäudeteile Nord und Süd verbinden soll.

Neben dem neuen Campus sollen die in die Jahre gekommenen Freianlagen am BSW Nord sowie am BSW Süd saniert werden.

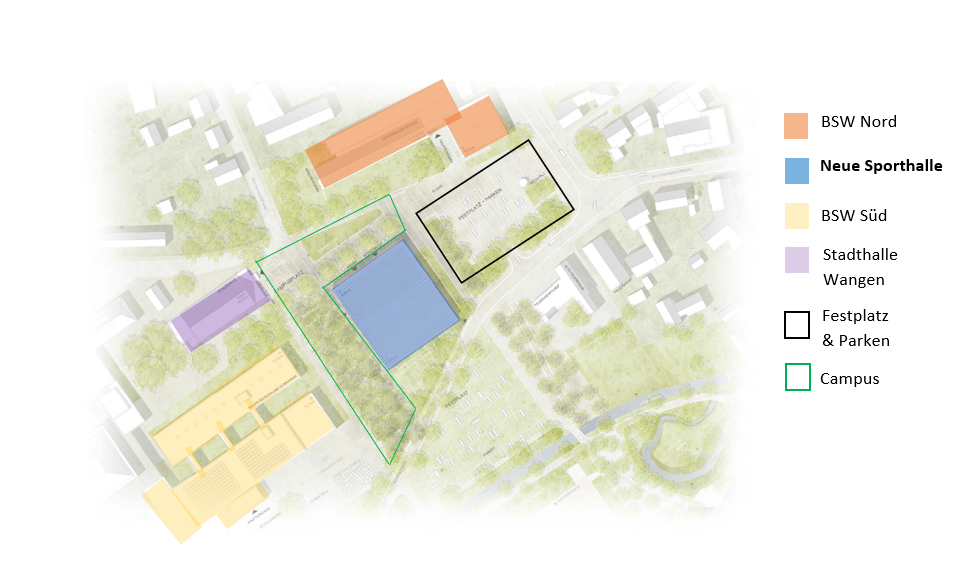

Übersicht Areal

Projektmeilensteine

Das Projekt startete im Herbst 2019 mit der Vorbereitung eines Realisierungswettbewerbs. Hierzu wurde der Bedarf der Schulen, der städtischen Vereine sowie der Stadt analysiert und in einem Raum- und Funktionsprogramm dargestellt. Im Frühjahr 2020 konnten sich 30 Architekturbüros der Aufgabe annehmen. Am 25. September 2020 hat in der Stadthalle die Preisgerichtssitzung mit Vertretern der Landkreisverwaltung, der Stadtverwaltung sowie Fachpreisrichter stattgefunden, in denen die Siegerentwürfe vorgestellt wurden.

Das Siegerbüro Steimle Architekten BDA aus Stuttgart / Überlingen konnte mit seinem Entwurf überzeugen und gewann den ersten Preis.

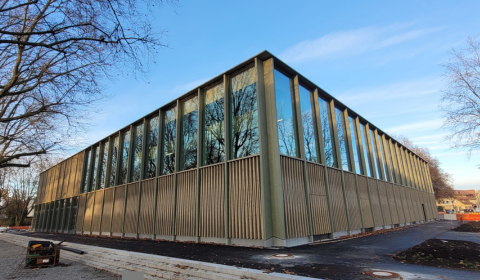

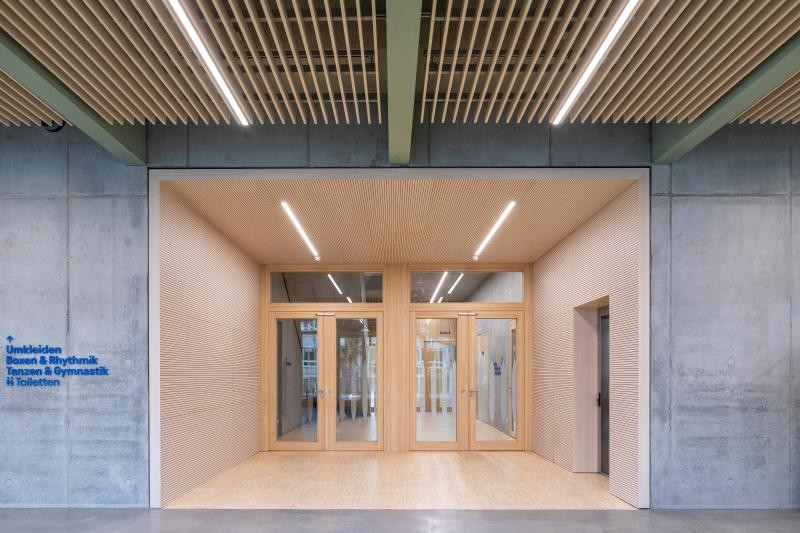

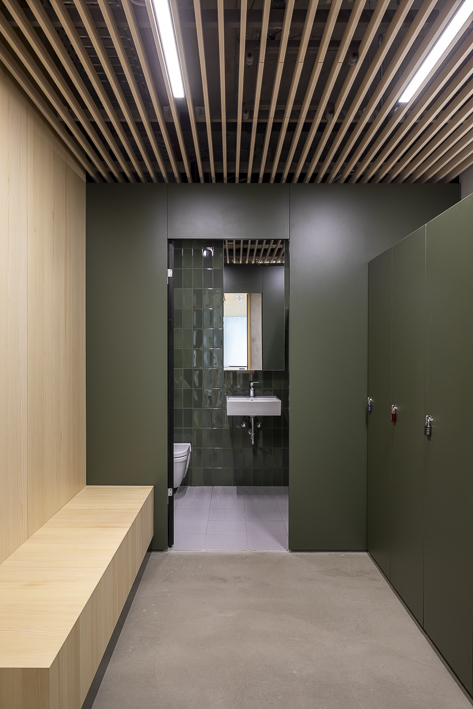

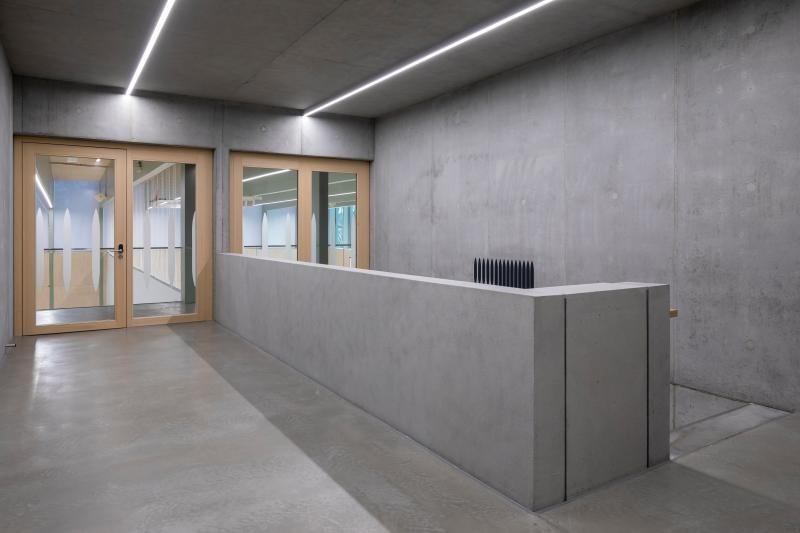

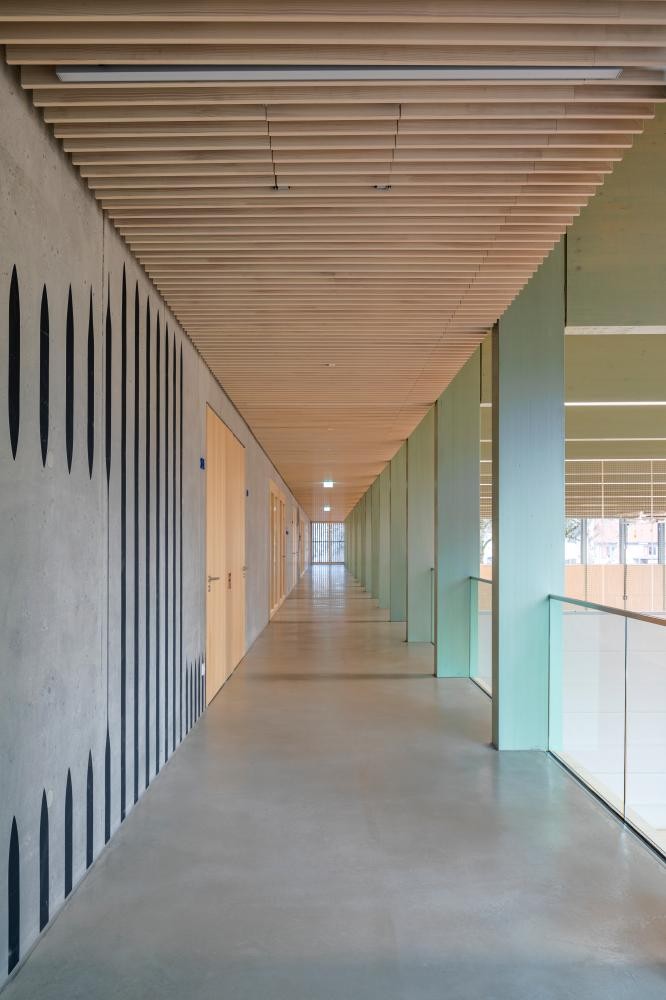

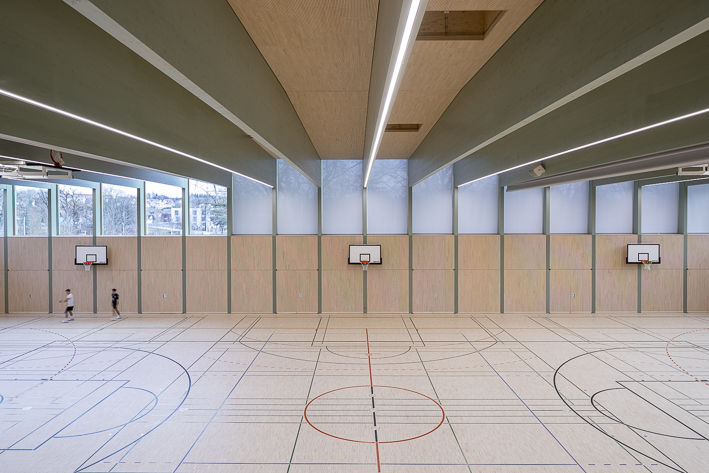

Aktuelle Impressionen des Neubaus

Die Timings im Überblick:
  • Die Fachplanungsbüros wurden parallel zum Wettbewerb europaweit ausgeschrieben, so dass im Herbst 2020 das Planungsteam feststand.
  • Bis März 2021 wurde die Vorplanung sowie die Entwurfsplanung vorgenommen.
  • Mit offiziellem Baubeschluss im Kreistag wurde im Mai 2021 die weitere Planung freigegeben.
  • Im Sommer wurde die Baugenehmigung eingereicht und die Ausführungsplanung vorangetrieben, so dass im Winter mit der Ausschreibung begonnen werden konnte.
  • Das erste Paket wurde im Februar 2022 europaweit ausgeschrieben, sodass im Sommer 2022 die Erschließungsarbeiten für die Sporthalle starten konnten.

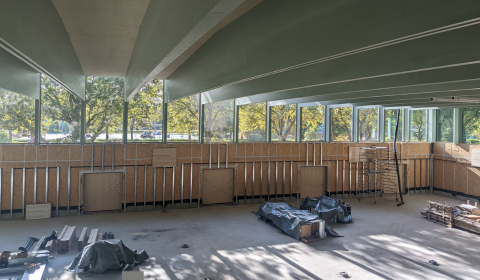

  • Bereits zum Jahreswechsel 2022/2023 war das Gebäude weitgehend winterfest, erste Installationsarbeiten konnten erfolgen.
  • Im Februar 2023 konnte bereits das Richtfest gefeiert werden.

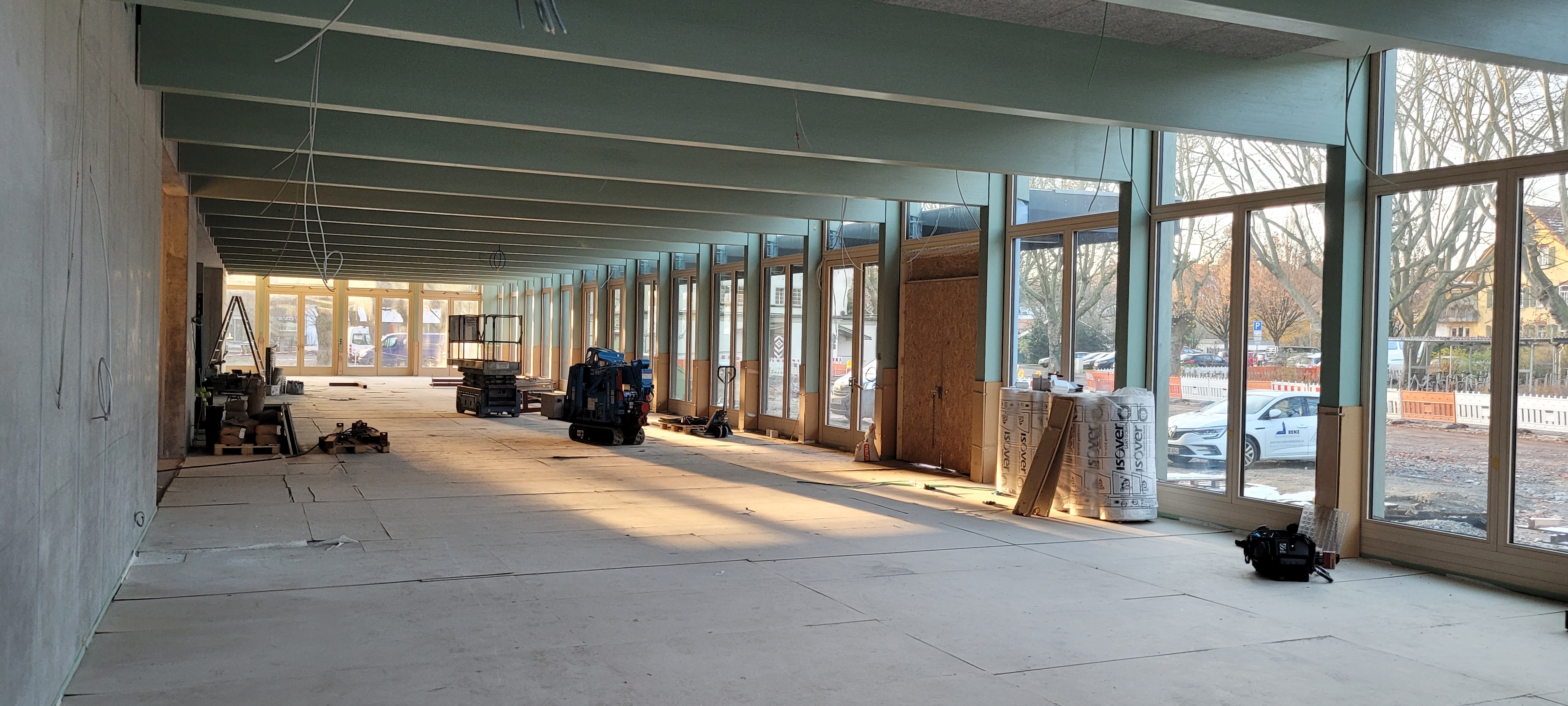

  • Im Moment ist der Innenausbau hinsichtlich Wand- und Deckenverkleidungen in vollem Gange. Anfang 2024 werden die Fußbodenarbeiten beginnen.
  • Ab Anfang März sind die baurechtlichen Abnahmen geplant.
  • Zum Ende des Schuljahres 2023/2024 ist die Übergabe an den Nutzer geplant.

Leitfaden für nachhaltiges Bauen (LNB)

Im Landkreis Ravensburg wurde ein Leitfaden für nachhaltiges Bauen entwickelt. Dieser wird erstmalig im Projekt Neubau Sporthalle Wangen als Pilot angewendet werden. Mit diesem sollen schon während der Planung und der Bauphase ökologische und ressourcenschonende Standards für die Nutzungszeit gesetzt werden.

Projektdetails

Die Sporthalle wird in Holzhybridbauweise ausgeführt. Die Holzfassade ist je nach Nutzung geöffnet bzw. geschlossen: Foyerseitig im EG ist sie geöffnet, im darüberliegenden Geschoss im Bereich der Gymnastikräume ist sie geschlossen, um vor Einblicken zu schützen. Die Sporthallenseite des Gebäudes wechselt das Prinzip – die erdgeschossigen Prallwände sind verschlossen, darüber liegt ein Oberlichtband, das die Sporthalle gleichmäßig mit Tageslicht ausleuchtet

Fassade

Zahlen und Fakten

  • Baubuche für Stützen und Holzhybrid-Decken (Foyer)
  • Baubuchebinder Dachgeschoß
  • Leimbinder für Weitspannträger Turnhalle
  • Recycling-Beton für Ortbeton und sämtliche Fertigteile
  • BGF: 4.600qm
  • BRI: 20.100qm
  • Dreifeldhalle, 2 Gymnastikräume, Cafeteria, Foyer, 6 Umkleideräume + 2 Lehrerumkleiden, Regieraum & Technikräume
  • Wärmebezug über städtische Fernwärme
  • Lüftungskonzept: adiabatische Kühlung (Verdunstungsprinzip)
  • Baukosten (KG 300 + 400): ca. 12.000.000 € (Kostenberechnung 2021)
  • Gefördert durch das EFRE Holz-Innovativ-Programm (HIP BAR) i.H.v. 400.000 €
  • 99 kWp Photovoltaik-Anlage auf dem Dach
  • Pilotprojekt Leitfaden für nachhaltiges Bauen (LNB)

Stand: 28.11.2023

Kontaktboxbutton

Ihr direkter Kontakt

Landkreis Ravensburg
Eigenbetrieb Immobilien Krankenhäuser Pfelgeschule-IKP

Am Engelberg 33b
88239 Wangen i.A.

Tel.: 07522 97782-57
Fax : 07522 97782-80
Mail: hubertus.buck@eigenbetrieb-ikp.de
